〜「ららぽーと海老名」オープンまでの予定〜
2013年
1月 7日(月)・・・海老名駅西口土地区画整理事業の概要を発表
1月 9日(水)・・・ブログ「ららぽーと海老名情報広場」を開始
2月12日(火)・・・「多目的用地」「公園」「住宅用地」「住・商複合系用地」、基盤整備工事開始
3月 1日(金)・・・「自由通路」、造成工事開始
3月30日(土)・・・「さがみ縦貫道路(圏央道)、海老名IC〜相模原愛川IC」、15時開通
4月14日(日)・・・「さがみ縦貫道路(圏央道)、茅ヶ崎JCT〜寒川北IC」、15時開通
6月・・・「自由通路」、本格工事開始
8月7日(水)・・・ブログ「ららぽーと海老名情報広場2」を開始
2014年
6月・・・「さがみ縦貫道路(圏央道)、相模原愛川IC―高尾山IC」開通予定。
8月・・・「ららぽーと海老名」着工予定
2015年
3月30日(土)・・・自由通路、造成工事完了予定
5月31日(日)「公園」「住宅用地」「住・商複合系用地(プロムナード沿い)」、基盤整備工事終了予定
秋・・・「ららぽーと海老名」完成予定
10月・・・「ららぽーと海老名」オープン予定
10月29日(木)、ららぽーと海老名オープン決定
10月・・・「TSUTAYA図書館」オープン予定
2016年
3月末・・・「商業施設・住宅地」完成予定


にほんブログ村 地域生活(街) 関東ブログ 海老名情報へ
にほんブログ村

「ららぽーと海老名」公式HP(三井不動産)
神奈川県海老名市扇町13-1
http://www.lalaport-ebina.com/

海老名駅西口土地区画整理組合(公式HP)
http://www.ebinishi.or.jp/

「海老名駅西口土地区画整理事業」イメージ図(海老名市HP)

2014年01月22日

海老名駅西口周辺&新・自由通路の工事中の様子。

海老名駅西口周辺&新・自由通路の工事中の様子。


「ららぽーと海老名」が建つ予定の所です。
20140122 175.jpg

「住・商複合系用地」の住宅用地の所に家が建ち始めました。
20140122 178.jpg

「住・商複合系用地」の所です。
20140122 176.jpg

「マンション」が建つ予定の所です。
20140122 177.jpg

新・自由通路の橋脚が増えてきました。
20140122 172.jpg

JR線側から見た様子です。
20140122 174.jpg

バス停の所に工事の進捗状況の写真が掲示されていました。
20140122 181.jpg

工事の進捗状況 平成25年1〜6月 着工前
20140122 182.jpg

工事の進捗状況 平成25年7月 基礎杭工
20140122 183.jpg


工事の進捗状況 平成25年8月
20140122 184.jpg

工事の進捗状況 平成25年9月
20140122 185.jpg

工事の進捗状況 平成25年10月
20140122 186.jpg

工事の進捗状況 平成25年11月
20140122 187.jpg

工事の進捗状況 平成25年12月
20140122 188.jpg

海老名駅に新たな自由通路が誕生します!
20140122 190.jpg


小田急海老名駅東口ビル、現在の工事中の様子。

小田急海老名駅東口ビル、現在の工事中の様子です。

今年の10月頃にオープン予定です。

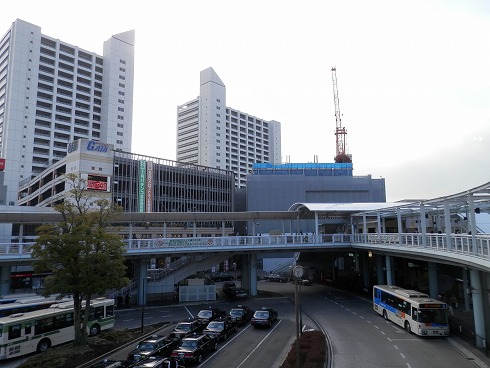

海老名駅の東口です。
20140122 169.jpg

ビルの高さはもう少し高くなるかもしれません。
20140122 170.jpg



posted by カズ at 15:06| Comment(0) | 海老名駅東口 | このブログの読者になる | 更新情報をチェックする

2014年01月16日

相鉄海老名駅北口改札 25年越しの要望が実現 開設予定は20年度

相鉄海老名駅北口改札 25年越しの要望が実現 開設予定は20年度(タウンニュース海老名版より一部引用)
掲載号:2014年1月16日号
http://www.townnews.co.jp/0402/2014/01/16/221754.html

市議会12月定例会の中で内野優市長が明示していた相鉄海老名駅の北口改札の開設に関し、海老名市は8日、相鉄と国との共同事業として2016年度から4年間のスケジュールで大規模改修工事を進め、20年度の開業を目指す工事概要を示した。

〜中略〜

南側駅舎には保育・医療施設も
四半世紀を超える要望が実現することとなる、「北口改札」はホームの横浜駅寄りに新設される2階建ての北側駅舎内に設けられる。また、今回の事業では既存の南側駅舎も全面的に建て替えられ、保育施設や医療施設を併設。南北の駅舎は2階部分が連絡通路で結ばれる。

今後は14年度に市や相鉄など、関係機関で法定協議会を発足させ、調査・基本設計を策定する。着工は16年度の予定で、20年度の開業を目指す計画だ。


posted by カズ at 15:48| Comment(0) | 海老名市全般 | このブログの読者になる | 更新情報をチェックする


×
