〜「ららぽーと海老名」オープンまでの予定〜
2013年
1月 7日(月)・・・海老名駅西口土地区画整理事業の概要を発表
1月 9日(水)・・・ブログ「ららぽーと海老名情報広場」を開始
2月12日(火)・・・「多目的用地」「公園」「住宅用地」「住・商複合系用地」、基盤整備工事開始
3月 1日(金)・・・「自由通路」、造成工事開始
3月30日(土)・・・「さがみ縦貫道路(圏央道)、海老名IC〜相模原愛川IC」、15時開通
4月14日(日)・・・「さがみ縦貫道路(圏央道)、茅ヶ崎JCT〜寒川北IC」、15時開通
6月・・・「自由通路」、本格工事開始
8月7日(水)・・・ブログ「ららぽーと海老名情報広場2」を開始
2014年
6月・・・「さがみ縦貫道路(圏央道)、相模原愛川IC―高尾山IC」開通予定。
8月・・・「ららぽーと海老名」着工予定
2015年
3月30日(土)・・・自由通路、造成工事完了予定
5月31日(日)「公園」「住宅用地」「住・商複合系用地(プロムナード沿い)」、基盤整備工事終了予定
秋・・・「ららぽーと海老名」完成予定
10月・・・「ららぽーと海老名」オープン予定
10月29日(木)、ららぽーと海老名オープン決定
10月・・・「TSUTAYA図書館」オープン予定
2016年
3月末・・・「商業施設・住宅地」完成予定
にほんブログ村
「ららぽーと海老名」公式HP(三井不動産)
神奈川県海老名市扇町13-1
http://www.lalaport-ebina.com/
海老名駅西口土地区画整理組合(公式HP)
http://www.ebinishi.or.jp/
「海老名駅西口土地区画整理事業」イメージ図(海老名市HP)
2013年11月27日
海老名駅西口周辺工事の11月7日時点の出来高進捗率は33,0%みたいです。
工事全体の3分の1まで進んだことになります。

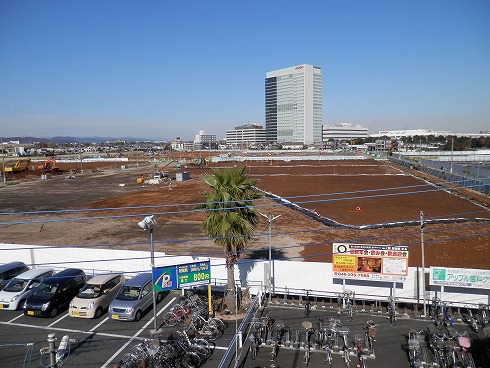

「マンション」が建つ予定の所です。

黒い枠のような部分が「ららぽーと海老名」になりそうです。

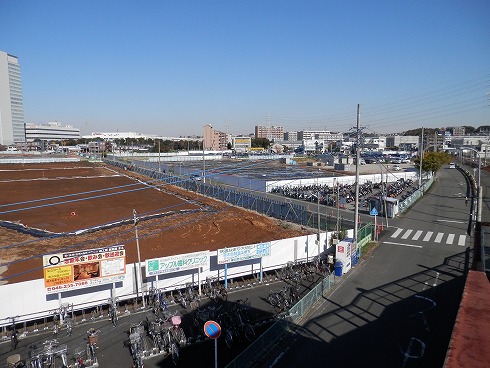

「住・商複合系用地」の所です。

海老名駅からリコーへ向かう道路は先月から通行止めになっています。

若干遠回りしないといけません。

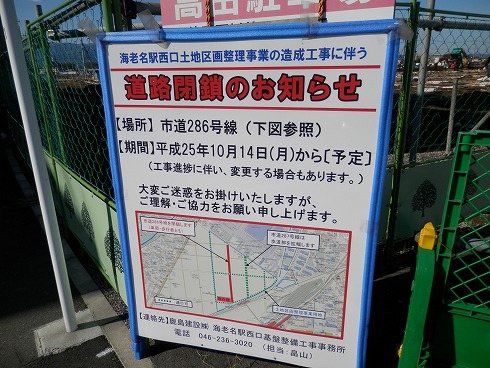

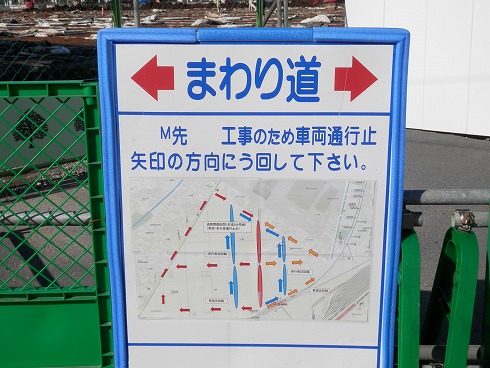

道路閉鎖のお知らせの看板です。

平成25年11月7日 現況(出来高進捗率33,0%)

1、汚水排水管工

2、盛土、宅地整形状況

3、大気圧施工状況(一部撤去)

4、鋼管杭(森川邸跡)撤去状況

5、到達立杭部掘削状況

6、発進立杭

7、発進立杭(内部)

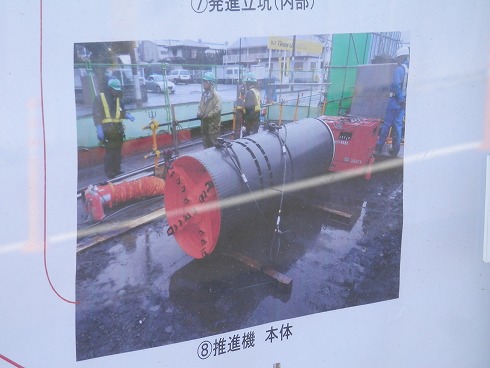

8、推進機 本体

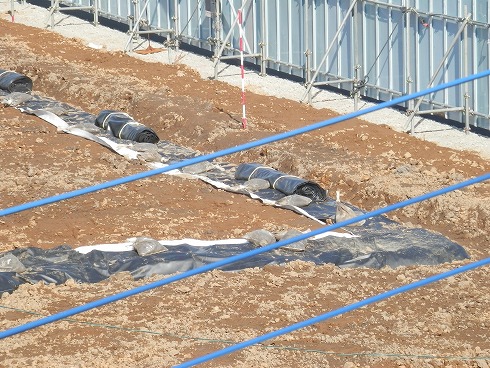

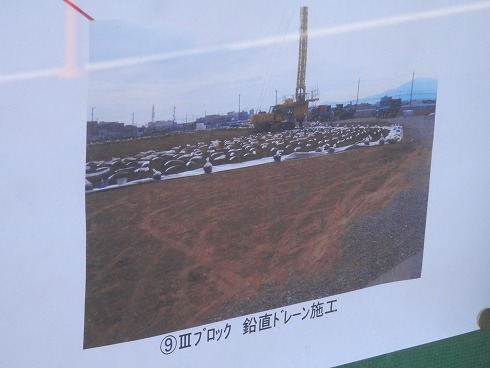

9、Vブロック 鉛直ドレーン施工

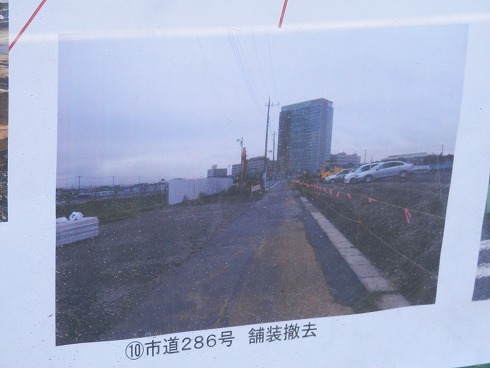

10、市道286号 舗装撤去

11、市道287号 歩道部拡幅

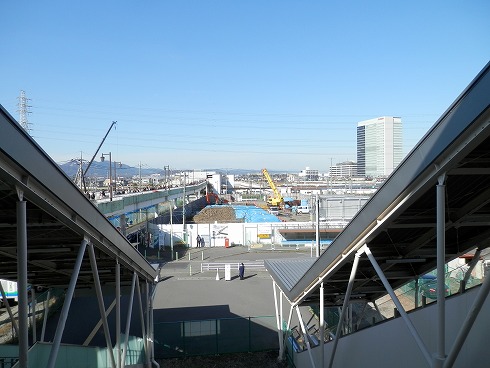

こちらは「新・自由通路」の所です。

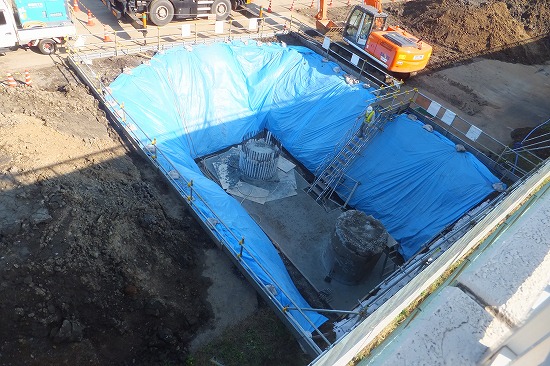

自由通路の手前側の柱の所です。

自由通路の真ん中の柱の所です。

自由通路の奥側の柱の所です。

自由通路の反対側の所では何か作業をしています。
posted by カズ at 19:09|
Comment(2)
|
建設前の様子(2013年11月〜)
|

|

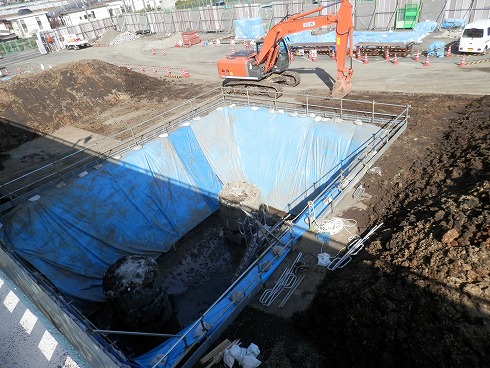

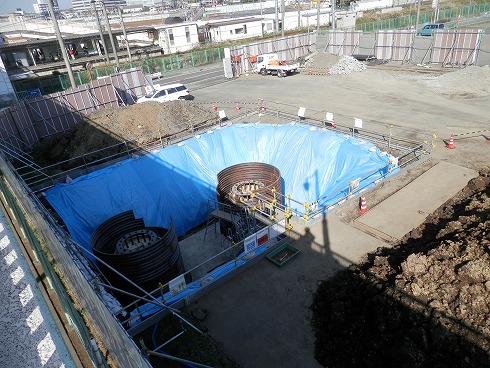

2013年11月18日

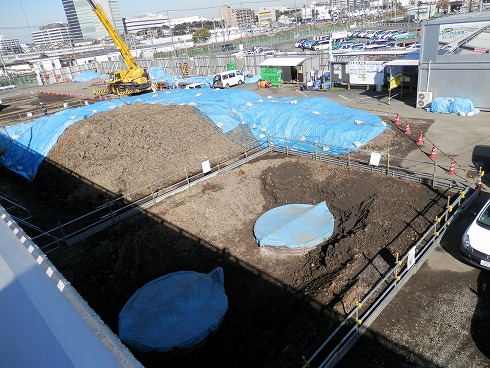

海老名駅西口周辺&新・自由通路の現在の様子です。

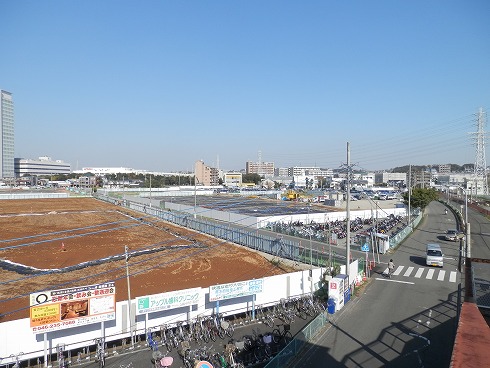

正面の茶色の土の辺りに「ららぽーと海老名」が建つ予定です。

上の写真の左上の様子です。
左下から右上に続いていた歩道は現在通れなくなっています。

「ららぽーと海老名」の建物の角(?)の所です。

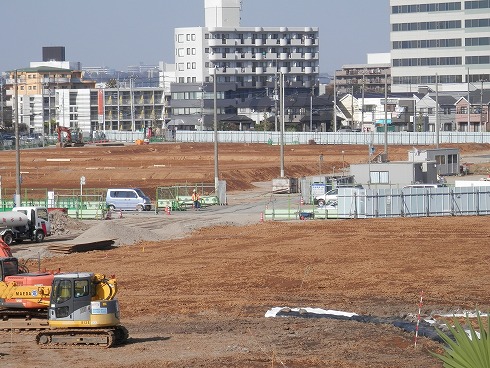

こちらは「マンション」が建つ予定の所です。

↑の写真を少しアップにした様子です。

こちらは「住・商複合系用地」の所です。

↑の写真を少しアップにした様子です。

こちらは「新・自由通路」になる予定の所です。

手前側の柱になる部分です。
ブルーシートで覆われています。

真ん中の柱になる部分です。
こちらはまだ途中みたいです。

一番奥の柱になる部分です。
こちらは柱の周りにカバーのようなものがあります。

真上から見るとこんな感じです。

こちらは自由通路の反対側の場所です。
特に大きな変化はありません。
posted by カズ at 13:59|
Comment(0)
|
建設前の様子(2013年11月〜)
|

|
2013年11月07日
※今回の記事の写真は1枚目以外は全て昨日(11月6日)の写真です。昨日ブログを更新するのを忘れてました。
2013年1月11日の海老名駅西口周辺の様子。この時はまだ全く何も工事は始まっていない状態です。

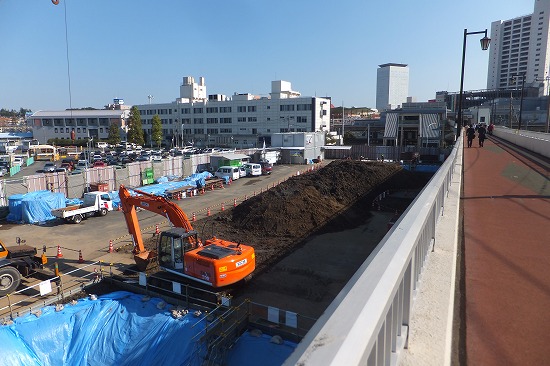

2013年11月6日の海老名駅西口周辺の様子。正面の茶色い部分に「ららぽーと海老名」が建つ予定です。
2015年10月以降の完成イメージ図です。
↓10月6日(水)の写真です↓こちらは「新・自由通路」の所です。

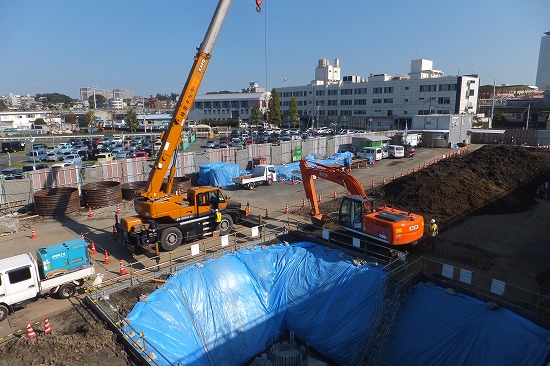

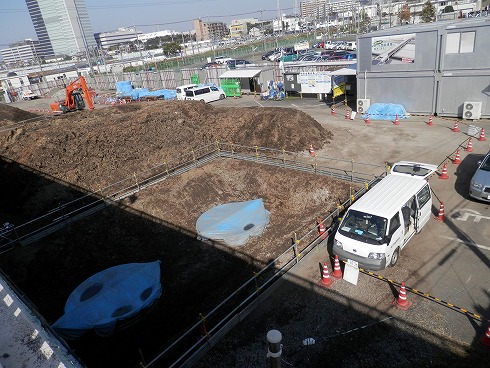

自由通路の支柱の基礎部分みたいです。

自由通路の中央には土がたくさん積まれています。

中央付近の真下には大きな穴が掘ってありました。

こちらも自由通路の支柱の基礎部分です。

こちらは自由通路の反対側の所です。
posted by カズ at 15:18|
Comment(0)
|
建設前の様子(2013年11月〜)
|

|
